Planejamento de capacidade: o plano cabe na semana?

Compartilhe

O planejamento de capacidade verifica se o trabalho previsto cabe no tempo, nas habilidades e nos recursos disponíveis. Para saber se um plano cabe na semana, não divida tarefas antes de abrir a agenda: desconte atendimento, reuniões, rotinas, ausências e compromissos já assumidos; estime o esforço do novo trabalho; confira dependências; preserve uma reserva; então ajuste tarefa, prazo ou apoio.

Esse processo não busca ocupar cada hora. Ele ajuda a assumir compromissos executáveis e a tornar explícitas as escolhas. Quando a demanda supera a capacidade, o plano precisa mudar — não a realidade da agenda.

O que é capacidade da equipe?

Capacidade é o volume de trabalho que uma pessoa ou equipe pode assumir em determinado período, considerando disponibilidade e condições reais de execução. Não equivale ao total de horas contratadas.

Uma semana de 40 horas pode conter atendimento, reuniões, tarefas recorrentes, pausas, ausências e trabalho já iniciado. O saldo disponível para uma nova prioridade será menor. Além disso, ter tempo livre não garante capacidade se faltar a habilidade, o acesso, a aprovação ou a informação necessária.

A Asana define o planejamento de capacidade como a comparação entre recursos disponíveis e demanda de trabalho, incluindo pessoas, tempo, habilidades e orçamento. A Atlassian ressalta que projetos e trabalhos de fila disputam a mesma capacidade. Para equipes pequenas, essa disputa aparece diariamente: atender clientes e executar projetos novos acontecem na mesma agenda.

Veja o quadro de capacidade no carrossel

O carrossel mostra um exemplo preenchido para transformar prioridades abstratas em compromissos verificáveis.

Baixe este carrossel

Comece pela capacidade disponível, não pela jornada contratada

Para cada pessoa, liste primeiro os compromissos existentes:

  • atendimento e suporte;
  • reuniões obrigatórias;
  • atividades operacionais recorrentes;
  • tarefas já prometidas;
  • ausências e horários indisponíveis;
  • tempo de coordenação e comunicação;
  • uma reserva para variações e imprevistos.

Subtraia esse conjunto da disponibilidade do período. O resultado é uma estimativa de capacidade livre, não uma garantia. Revise-a ao longo da semana porque o trabalho real revela informações que não estavam disponíveis no planejamento.

Evite transformar “horas livres” em convite para preencher todos os espaços. Quanto maior a variabilidade do atendimento ou das demandas urgentes, maior a necessidade de folga. A reserva não é desperdício; é uma escolha para absorver incerteza sem desmontar toda a agenda.

Exemplo: 10 horas de demanda para 8 disponíveis

Imagine que Ana tenha oito horas disponíveis para trabalho novo. Há duas entregas previstas:

  • nova página: seis horas;
  • relatório: quatro horas.

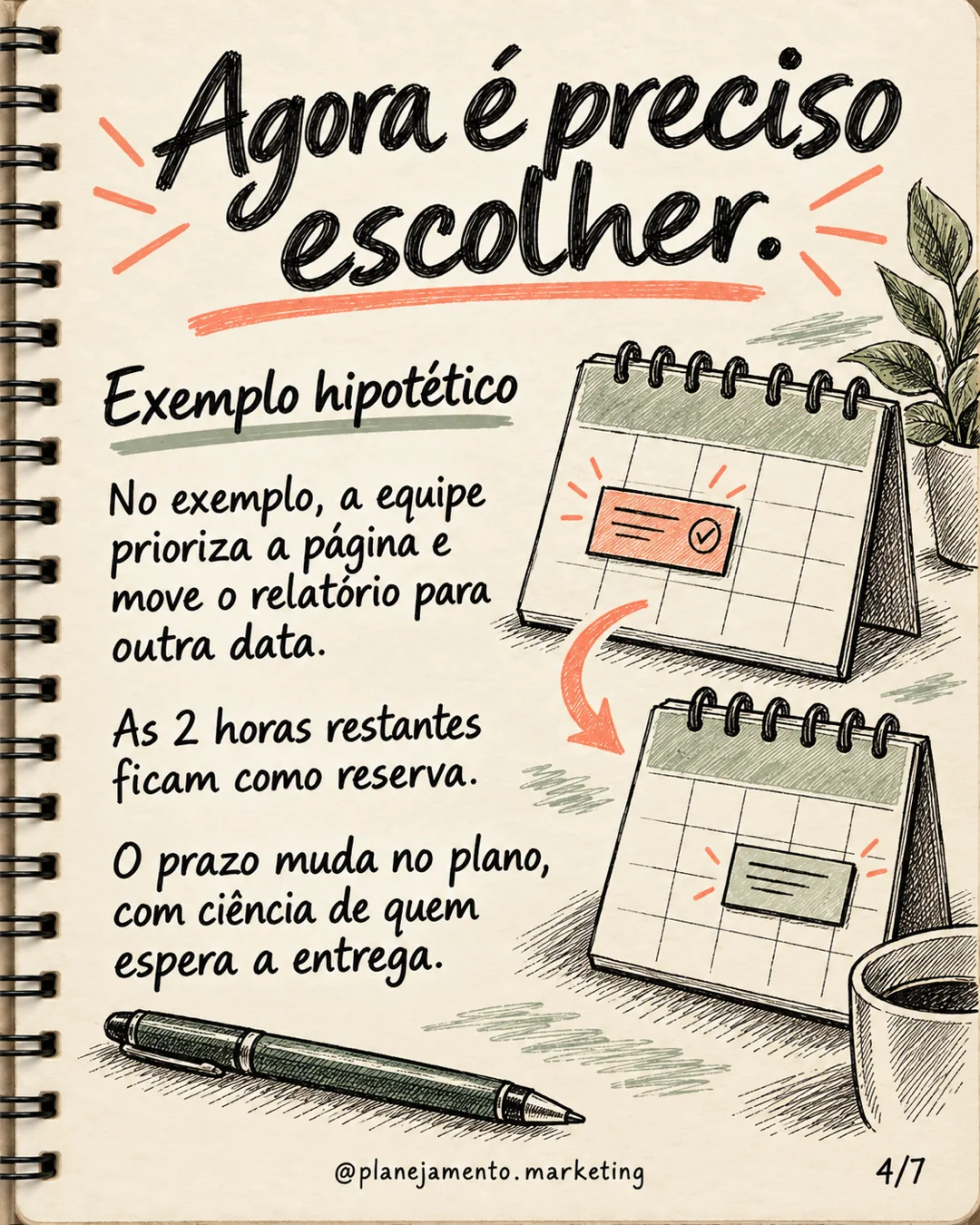

A demanda total é de dez horas. Faltam duas. O cálculo não diz qual tarefa é mais importante, mas impede que as duas sejam prometidas como se coubessem.

Uma decisão possível é priorizar a página, transferir o relatório para outra data e manter duas horas como reserva. Essa escolha precisa ser registrada no plano e comunicada a quem espera a entrega. Outra possibilidade seria reduzir o escopo, dividir o trabalho ou obter apoio. O que não funciona é preservar simultaneamente escopo, prazo e recursos quando a conta já mostra a incompatibilidade.

Esse raciocínio fortalece a definição de prioridades porque obriga a mostrar o que deixa de acontecer agora.

Preencha uma linha por prioridade

Um quadro simples pode conter:

CampoExemplo hipotético
AçãoPublicar a nova página
ResponsávelAna
Esforço previsto6 horas
Capacidade livre8 horas
Sinal de progressoTexto revisado
PrazoSexta-feira
DependênciasAprovação e acesso ao site

O campo “ação” deve descrever uma entrega observável. “Trabalhar na página” é atividade aberta; “publicar a página aprovada” define um estado. Se a entrega for grande demais para a semana, use um marco intermediário, como “texto revisado”.

O esforço é uma previsão, não uma promessa exata. Use histórico de tarefas semelhantes quando existir. Registre a estimativa inicial e o realizado para melhorar as próximas decisões, sem usar diferenças como instrumento de culpa.

Dependências também consomem capacidade

Uma tarefa pode ter seis horas reservadas e continuar parada por falta de aprovação, dados, acesso ou decisão. Por isso, pergunte:

  • o material de entrada está pronto?
  • quem aprova e quando estará disponível?
  • a equipe possui os acessos necessários?
  • existe uma etapa anterior ainda não concluída?
  • outra pessoa precisa executar uma parte?
  • há limite externo de agenda, fornecedor ou cliente?

Dependência não é apenas uma anotação técnica. Ela afeta a sequência e o compromisso. Se Ana depende de uma aprovação na quinta-feira para publicar na sexta, o plano tem pouca margem para correção.

Mapeie também pessoas que concentram aprovações ou habilidades. Elas podem se tornar gargalos mesmo quando a soma geral de horas da equipe parece suficiente.

Como negociar quando o trabalho não cabe

Quando a demanda ultrapassa a capacidade, existem quatro alavancas principais:

Reduzir ou dividir o escopo

Entregue uma versão menor que preserve o objetivo mais importante. Declare o que ficou para depois, para não transformar redução em expectativa oculta.

Alterar o prazo

Mover uma entrega pode ser a decisão mais responsável. Comunique o impacto antes de a data vencer e atualize o plano compartilhado.

Obter apoio ou redistribuir

Outra pessoa pode ajudar se tiver disponibilidade, habilidade e contexto. Transferir uma tarefa sem essas condições apenas desloca o problema.

Interromper ou adiar outra prioridade

Toda nova urgência compete com compromissos existentes. Pergunte explicitamente: “o que deixa de ser prioridade para isto entrar?”. Essa conversa reduz a sobrecarga causada por prioridades simultâneas.

Planejamento semanal em seis passos

  1. Abra as agendas. Registre ausências e blocos fixos.
  2. Liste o trabalho já assumido. Inclua operação e atendimento.
  3. Calcule a capacidade livre. Use a mesma unidade para demanda e disponibilidade.
  4. Estime as novas ações. Prefira entregas pequenas e observáveis.
  5. Confira dependências. Defina responsáveis por informações e aprovações.
  6. Escolha e comunique. Ajuste escopo, prazo ou apoio e registre a decisão.

Faça uma revisão curta durante a semana. O objetivo não é fiscalizar cada minuto, mas detectar cedo mudanças que tornaram o compromisso inviável.

Capacidade, utilização e produtividade não são iguais

Capacidade indica quanto trabalho pode ser assumido. Utilização mede quanto do tempo ou recurso foi empregado. Produtividade relaciona resultados e recursos, mas depende de como ambos são definidos.

Ocupar 100% da agenda pode elevar utilização aparente e reduzir a capacidade de responder a imprevistos, revisar qualidade ou ajudar colegas. Para trabalho intelectual e serviços, a busca por ocupação contínua frequentemente cria filas e trocas de contexto.

Por isso, o quadro semanal deve privilegiar compromissos concluídos e sinais de progresso, não a aparência de agenda cheia.

Sinais de que o plano excede a capacidade

  • tarefas são transferidas toda semana;
  • os mesmos responsáveis aparecem em todas as prioridades;
  • aprovações chegam sempre perto do prazo;
  • urgências interrompem o trabalho planejado diariamente;
  • reuniões ocupam os blocos necessários para execução;
  • o plano depende de horas extras recorrentes;
  • a equipe começa muito e termina pouco;
  • prazos mudam sem que nenhuma prioridade seja retirada.

Um sinal isolado pode ter várias explicações. Observe o padrão e compare previsão, trabalho iniciado, bloqueios e conclusão.

Checklist para a próxima semana

  • Abra a agenda de cada responsável.
  • Desconte compromissos fixos e tarefas em andamento.
  • Inclua uma reserva coerente com a variabilidade.
  • Estime o esforço das novas ações.
  • Identifique aprovações, acessos e materiais necessários.
  • Defina um sinal de progresso observável.
  • Compare demanda e capacidade na mesma unidade.
  • Se não couber, altere tarefa, prazo ou apoio.
  • Comunique quem será afetado.
  • Revise previsão e realizado para aprender.

Perguntas frequentes

Como calcular a capacidade semanal da equipe?

Parta da disponibilidade real de cada pessoa, subtraia compromissos fixos, trabalho já assumido e uma reserva para variações. Compare o saldo com o esforço previsto das novas ações.

A capacidade deve ser medida em horas?

Horas funcionam bem para equipes pequenas, mas não são obrigatórias. Pontos ou faixas de esforço também podem funcionar, desde que demanda e disponibilidade usem a mesma unidade e sejam revisadas com histórico.

Quanto reservar para imprevistos?

Não há percentual universal. Observe a variação histórica do trabalho, principalmente atendimento e urgências, e ajuste a reserva. Quanto maior a incerteza, menos seguro é preencher toda a agenda.

O que fazer quando tudo é prioridade?

Peça uma ordem explícita e mostre a capacidade disponível. Toda entrada precisa vir acompanhada de uma escolha sobre escopo, prazo, apoio ou tarefa que será adiada.

Planejamento de capacidade evita atrasos?

Ele reduz compromissos incompatíveis e expõe dependências, mas não elimina incerteza. Acompanhamento e renegociação continuam necessários.

Referências internacionais

  1. Capacity Planning: Process, Strategies & Team Success — Asana
  2. How to use capacity planning in Asana — Asana Help Center
  3. Resource Planning Software to Manage Capacity — Asana
  4. Agile Techniques for IT Teams — Atlassian Team Playbook
  5. How to track and manage team capacity effectively — Atlassian Community

Baixe o carrossel completo

Use o quadro para organizar a próxima semana. O download é gratuito e não exige cadastro.

Baixar o carrossel em PDF

Veja também a publicação original no Instagram.
